Livorno. Entro il 2015 il potenziamento delle infrastrutture ferroviarie a servizio del porto

Infrastrutture e mobilità
1 dicembre 2011
15:51

Livorno. Entro il 2015 il potenziamento delle infrastrutture ferroviarie a servizio del porto

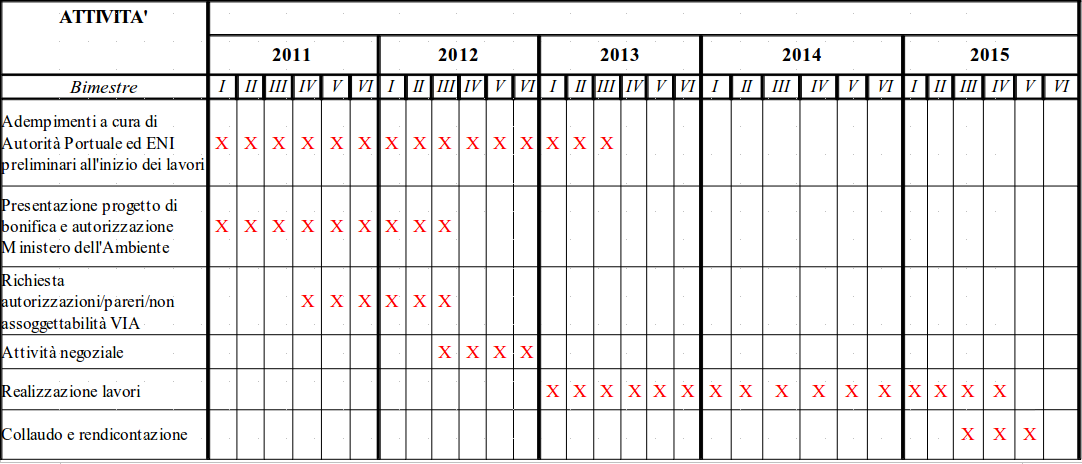

[caption id="attachment_34571" align="alignleft" width="150" caption="Programma dei lavori, clicca per ingrandire"][/caption]

FIRENZE - Entro la fine del 2012 si concluderanno gli adempimenti preliminari, le richieste di autorizzazioni e pareri, l'attivit negoziale e la presentazione dei progetto. Poi inizieranno i lavori veri e propri ed entro il 2015 il Porto di Livorno (dalla Darsena Toscana) avr nuovi arredi ferroviari e un collegamento ferroviario diretto con la linea Roma-Genova (lato Pisa).

Il presidente della Toscana Enrico Rossi e l'Amministratore delegato di Rete Ferroviaria Italiana, Michele Mario Elia, alla presenza dell'amministratore delegato di Ferrovie dello Stato Mauro Moretti, hanno sottoscritto oggi insieme al presidente dell'Autorit portuale di Livorno Giuliano Gallanti, l'assessore alle opere pubbliche di Livorno Bruno Picchi ed al presidente della Provincia di Livorno Giorgio Kutuf un protocollo d'intesa che aggiorna accordi presi nel novembre 2008 e conferma le risorse destinate all'intervento dettando tempi certi per la realizzazione dell'opera.

Il documento stabilisce un dettagliato cronoprogramma e vincola le risorse regionali al rispetto rigoroso dei tempi prefissati. Si stabilisce anche che in caso di ritardi che rendano incompatibili i tempi di realizzazione con quelli di rendicontazione dei fondi POR-FESR, i 33 milioni di euro della Regione saranno destinati ad altre opere.

Entro marzo 2012 sar verificato lo stato di attuazione degli interventi per avere la certezza del rispetto dei tempi dettati dal cronoprogramma.

Il potenziamento delle strutture ferroviarie della Darsena e dei collegamenti tra il principale porto toscano e la linea ferroviaria Roma-Genova era atteso dal 2008, da quando Regione Toscana, Ministero delle Infrastrutture e dei trasporti e Ferrovie dello Stato firmarono un protocollo d'intesa in cui la Toscana si impegnava a destinare a quest'opera 33 milioni di fondi europei POR-FESR ed il Ministero le dedicava 7 milioni di euro di risorse statali.

Il Governo ha stanziato queste risorse con DM n.1066 in data 23 dicembre 2010 (registrato alla Corte dei Conti in data 4 febbraio 2011), nell'ambito del programma di interventi per il potenziamento dei collegamenti tra i porti e la rete ferroviaria. Rete ferroviaria italiana ha avviato la progettazione, nel corso della quale sono emerse alcune criticit collegate alla bonifica di aree comprese nel SIN del porto di Livorno. Per risolvere questi problemi sono stati individuati alcuni interventi specifici (ad esempio il consolidamento della vasca di colmata, a carico dell'Autorit portuale di Livorno), considerati come propedeutici e preliminari all'avvio dei lavori per il potenziamento dei collegamenti ferroviari.
